なにわの地下鉄 トップページ路線 > このページ
路線
2019.06.29更新
歴史を更新しました。
千日前線
概要

南巽駅に設置された可動式ホーム柵 <拡大可> 千日前線は、大阪市福島区の野田阪神から難波・谷町九丁目・鶴橋などを経て、大阪市生野区の南巽までの12.6kmを結ぶ、東西に軸を持つ路線である。正式名称は高速電気軌道第5号線、大阪市交通局内では大阪市高速鉄道第5号線と呼ばれていた。愛称の「千日前」は、路線が千日前通の地下を通ることに由来する。ラインカラーは紅梅色(チェリーローズ:マンセル記号 7.5RP5.5/11)であり、これは千日前の繁華街のネオンをイメージしたものである。

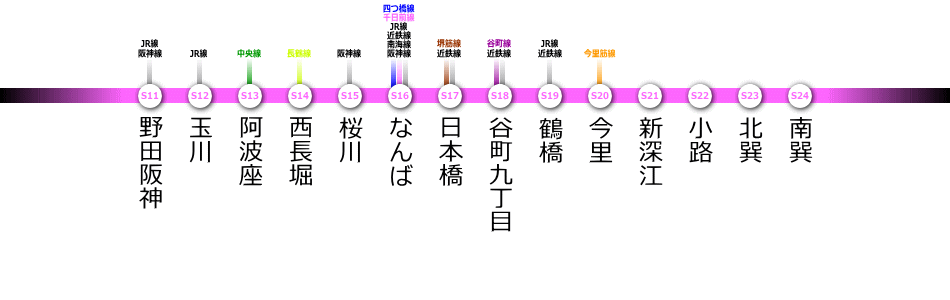

路線図
正式名称 高速電気軌道第5号線
旧局内名称 大阪市高速鉄道第5号線
愛称 千日前線 Sennichimae Line
開業 1969(昭和44)年4月16日
最終ダイヤ改正 2014(平成26)年8月30日
営業区間 野田阪神(大阪府大阪市福島区)〜南巽(大阪府大阪市生野区)
路線距離/運賃計算キロ 12.6km/13.1km
管轄 野田阪神〜南巽 12.6km
大阪市高速電気軌道(軌道事業)
指令 輸送指令所
乗務所 今里乗務所
駅数 14駅
車両編成 4両編成
最多運用 13列車
使用列車 25系車両
保有車両数 68両(4両×17編成)
検車場・車庫 森之宮検車場
最高速度 70km/h
軌間 1,435mm
電化方式 直流750V / 第三軌条方式
閉塞方式 車内信号閉塞式
信号保安装置 CS-ATC・ATO・CTC
駅間最長距離 1446m 鶴橋〜今里
駅間最短距離 555m 野田阪神〜玉川
最急勾配 33‰ 日本橋〜谷町九丁目
最小曲線半径 119.8m 西長堀〜桜川
千日前線路線図 <拡大可>

日本橋に停車中の25系 <拡大可>
 >>> 各駅の紹介はこちら

駅番号 駅名 区間キロ 累計キロ ホーム形状 所在地 管区 連動駅 夜間留置
S11 野田阪神 0.0 0.0 2面2線相対式ホーム 大阪府大阪市福島区大開1丁目 難波
S12 玉川 0.6 0.6 2面2線相対式ホーム 大阪府大阪市福島区吉野3丁目 難波
S13 阿波座 1.3 1.9 2面2線相対式ホーム 大阪府大阪市西区西本町3丁目 阿波座
S14 西長堀 0.9 2.8 2面2線相対式ホーム 大阪府大阪市西区北堀江3丁目 難波
S15 桜川 0.9 3.7 1面2線島式ホーム 大阪府大阪市浪速区桜川2丁目 難波
S16 なんば 0.8 4.5 1面2線島式ホーム 大阪府大阪市中央区難波2丁目 難波
S17 日本橋 0.7 5.2 1面2線島式ホーム 大阪府大阪市中央区日本橋1丁目 日本橋
S18 谷町九丁目 0.9 6.1 1面2線島式ホーム 大阪府大阪市天王寺区生玉前町 平野
S19 鶴橋 1.1 7.2 1面2線島式ホーム 大阪府大阪市天王寺区下味原町 日本橋
S20 今里 1.5 8.7 1面2線島式ホーム 大阪府大阪市東成区大今里3丁目 日本橋
S21 新深江 0.9 9.6 1面2線島式ホーム 大阪市東成区神路4丁目 日本橋
S22 小路 1.0 10.6 1面2線島式ホーム 大阪府大阪市生野区小路東2丁目 日本橋
S23 北巽 0.9 11.5 1面2線島式ホーム 大阪府大阪市生野区巽東1丁目 日本橋
S24 南巽 1.1 12.6 1面2線島式ホーム 大阪府大阪市生野区巽東2丁目 日本橋

配線略図

配線略図
建設の経緯

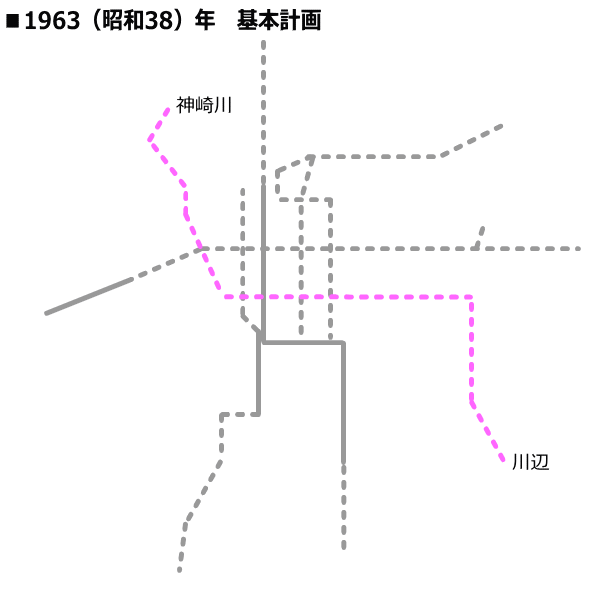

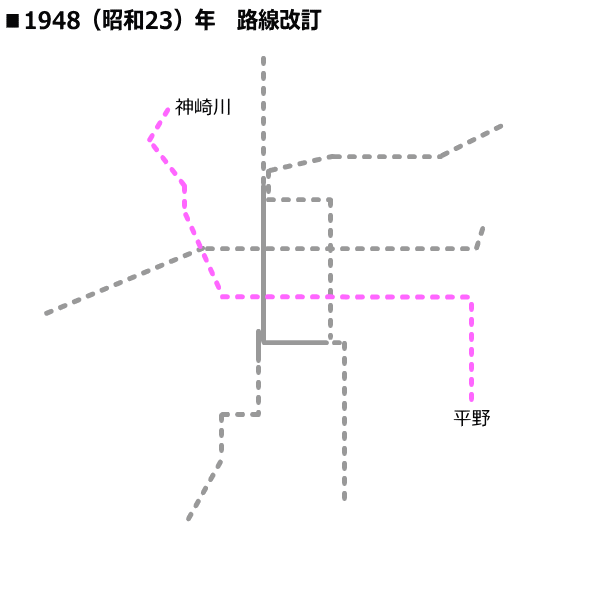

1948(昭和23)年 路線改訂 <拡大可> 5号線(千日前線)の計画は、1948(昭和23)年6月18日に市議会で確定した路線改訂で設定された。東西の輸送力を増強するために4号線(中央線)だけであった東西路線を分割して2路線とした。千日前線は神崎川で阪急神戸線、塚本で国鉄東海道本線、野田で阪神本線と連絡し、これら国私鉄の乗客を直接都心部に運び、梅田の混雑緩和を図るとともに、国鉄関西本線・南海本線・南海高野線・近鉄奈良線・近鉄大阪線と連絡をする路線とされた。今里〜平野間は、4号線(中央線)の計画では森小路大和川線(今里筋)を経由していたが、今回5号線(千日前線)では布施方面との連絡を考慮し、新庄大和川線(内環状線)経由に変更されている。区間は「東淀川区三津屋北通1丁目〜東住吉区平野泥堂町」で18.13kmの路線として計画された。

1963(昭和38)年 基本計画 <拡大可>
 1963(昭和38)年3月29日の都市交通審議会答申第7号「大阪市およびその周辺における高速鉄道の整備増強に関する基本計画について」を受けて改訂された基本計画では、大阪市南東部の住宅団地としての発展がめざましく、今後輸送需要の増大に対応するため、千日前線は南側が平野から川辺まで延長された。
 1965(昭和40)年11月17日に野田阪神〜桜川間の建設に着手した。この区間は当初、難波付近の賑橋付近に難波仮駅を設け、四つ橋線と連絡させる予定であったが、国鉄湊町駅後退問題の見通しが立たず、国鉄との協議が長引いたのと賑橋付近の立退きが遅れたため、難波接続をあきらめて桜川までになった経緯がある。また野田阪神〜阿波座間は、当初の計画では尼崎堺線(新なにわ筋)を通る予定であったが、用地買収の目途が立っていなかったので、少し西側の市道大阪臨港線(現在の府道29号線)を通ることに変更された。玉川〜阿波座間は市道大阪臨港線に市電が走っており、さらに大阪市中央卸売市場に集まってくる自動車で毎日のように渋滞していたため、2層式隧道も考えられたが、開削工法で工事することは考えられなかった。また、堂島川・土佐堀川の河川横断はともに洪水河川であるうえに舟運の関係もあり、河川締切を行って潜函工法で工事することも困難であったため、シールド工法で建設されることになった。しかし、道路の幅員が狭いこと、ビルが近接していることなどから単線シールドでは技術上不可能であったため、中央線の谷町四丁目〜森ノ宮間に続く2例目の複線シールドが採用された。野田阪神駅は、阪神本線の高架を受替える必要があり、阪神電鉄と協議を重ねていたが、時間を要する見込みであったので、2両分のホームを建設し、野田阪神〜桜川間は1969(昭和44)年4月16日に開業した。
 都心部の桜川〜谷町九丁目間では、千日前線に平行して阪神・近鉄が難波に乗り入れて相互直通運転をする計画があり、近鉄などと協議が重ねられた。この都心部での事業が難航していたため、谷町九丁目〜新深江間の建設を先行させることになった。谷町九丁目〜今里間は1965(昭和40)年7月20日に建設に着手した。この区間の都市計画街路泉尾今里線(千日前通)は当時22mしかなく、40mに拡張予定ではあったが、市電など路面交通が輻輳していて開削工法が困難であったため、シールド工法が採用された。今里〜新深江間は1965(昭和40)年12月25日に建設に着手した。城東運河(平野川分水路)の今里大橋下の施工法は検討の結果、大阪市初の凍結工法を採用することになった。しかし、完成まであと僅かとなった1968(昭和43)年9月7日に凍土が融解し、コンクリートの打ち終わっていなかった底床部から運河の水がトンネル内に流れ込み、大事故となった。当初谷町九丁目〜新深江間は、西側の野田阪神〜桜川間と同時開業する予定であったが、この事故により大幅に遅れ、谷町九丁目〜今里間は1969(昭和44)年7月25日に、今里〜新深江間は1969(昭和44)年9月10日にそれぞれ開業した。

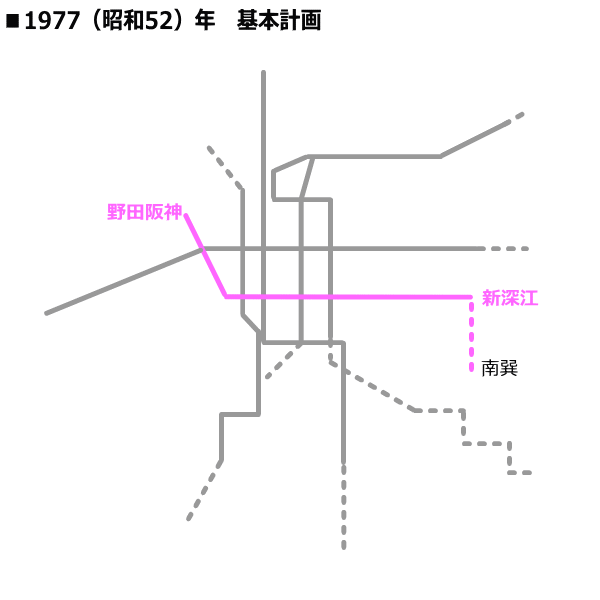

1977(昭和52)年 基本計画 <拡大可>
 協議を重ねていた桜川〜谷町九丁目間は、一時地下鉄と近鉄・阪神との相互直通運転や、両線を重ねて建設することも計画されたが、道路拡張を待って2路線平行して建設することに落ち着いた。どちらが南側の現道に入るかという協議のあり、現道の市電の軌道敷は交通局のものでもあるので、5号線が南側、近鉄・阪神が拡張する北側という考えもあったが、それでは千日前線と近鉄・阪神は2度立体交差する必要があり、線形から見ても5号線が拡張する北側に入るのが自然である。したがって現道の南側は近鉄・阪神に譲ることとしたが、あくまで道路の拡張後に同時着工・同時開業という紳士協定を結んで実現に努力することとなった。難波駅は近鉄と一体構造として建設され、費用を近鉄と分担した。この区間は1967(昭和42)年6月20日に建設に着手(桜川〜難波間の一部は完成済み)、近鉄より4日早い1970(昭和45)年3月11日に開業し、千日前線は1つにつながった。
 新深江〜南巽間は、都市計画街路新庄大和川線(内環状線)と同時施工するのが望ましいと、1971(昭和46)年12月8日の都市交通審議会答申第13号で緊急整備区間にあげられていた。1976(昭和51)年8月25日に新深江〜南巽間の建設に着手した。新深江〜小路間の曲線部では、地上の民家を一時的に移転してトンネルを建設し、その後復旧するという手法がとられた。1981(昭和56)年12月2日に新深江〜南巽間が開業し、千日前線は現在の形となった。
使用車両 >>> 各形式の紹介はこちら

< 現 役 >
 ・ 新20系(25系) 1991(平成3)年〜

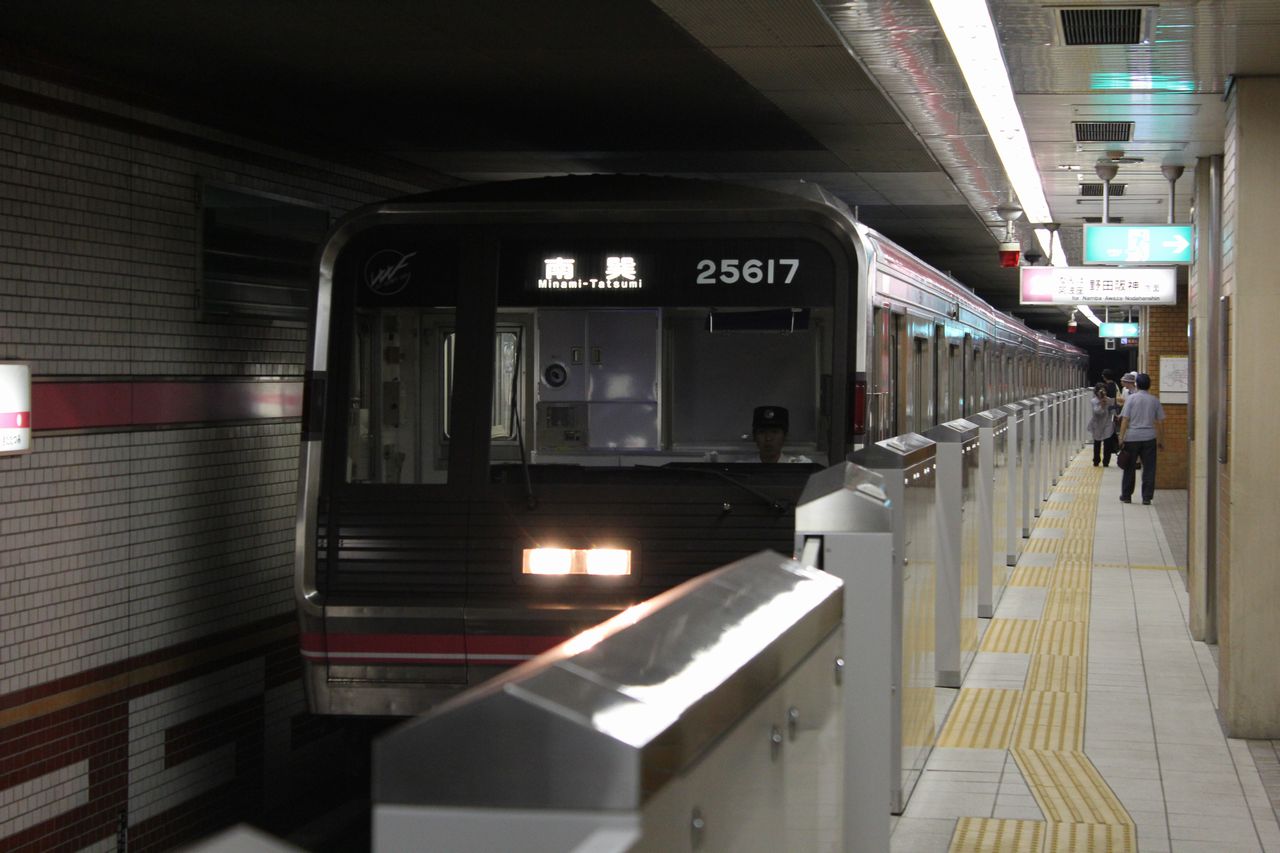

新20系(25系) <拡大可>
新20系(25系)

< 過 去 >
 ・ 5000形(50系) 1969(昭和44)年〜1994(平成6)年
 ・ 100形(2代) 1979(昭和54)年〜1989(平成元)年
 ・ 30系 1991(平成3)年〜1995(平成7)年

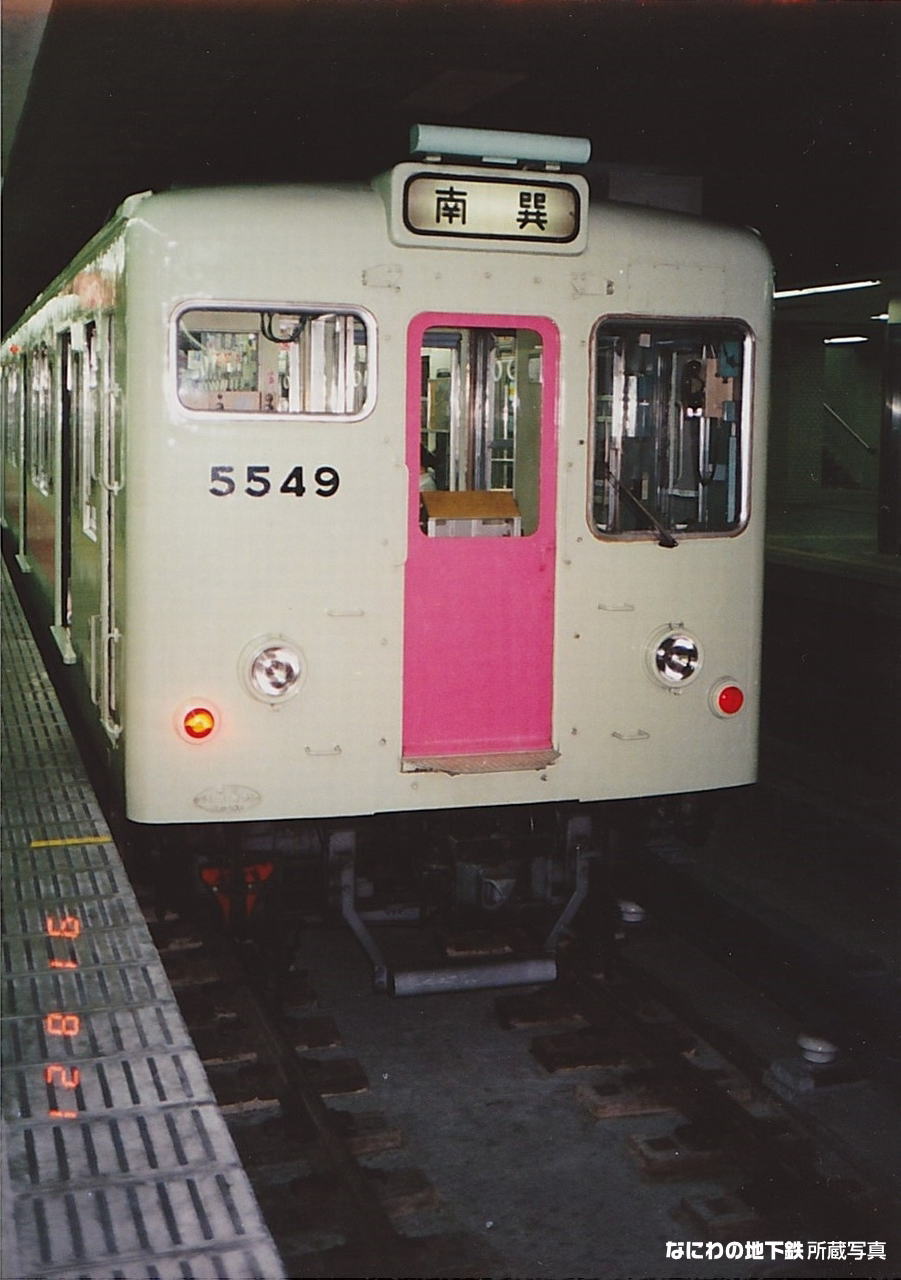

5000形(50系) <拡大可>
5000形(50系)
ダイヤ

2014(平成26)年08月30日改正 【現行】

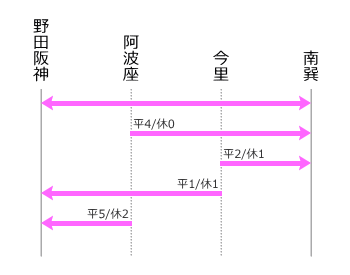

2014(平成26)年08月30日改正 2014(平成26)年8月30日改正ダイヤでは、可動式ホーム柵設置による停車時分変更・運転間隔見直しに伴い改正が行われた。
前回の改正で誕生した今里行きは南巽まで延長されることになり、わずか1年5ヶ月で姿を消してしまった。各駅の停車時分を延長したことにより、全線の所要時間は23〜25分から26〜29分になった。運転間隔の見直しも行われている。

平日ダイヤ 土休日ダイヤ
早朝 10分00秒 10分00秒
朝混雑時 4分10秒
〜5分00秒
7分00秒
昼間 7分30秒 7分30秒
夕混雑時 5分00秒 7分00秒
深夜 10分00秒 10分00秒

2013(平成25)年03月23日改正

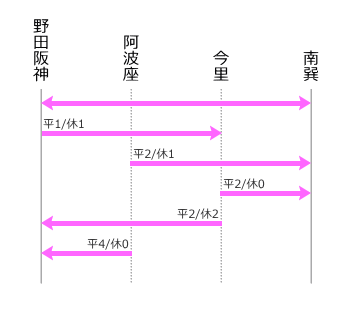

2013(平成23)年03月23日改正 2013(平成23)年3月23日改正ダイヤでは、終発延長に伴い改正が行われた。
終発後の野田阪神発今里行きの回送を旅客化した。これにより新深江延伸後の定期列車では初めて今里行きが設定され、珍列車のひとつになっている。運転間隔の変更はない。

平日ダイヤ 土休日ダイヤ
早朝 10分00秒 10分00秒
朝混雑時 4分05秒 7分00秒
昼間 7分00秒 7分00秒
夕混雑時 4分45秒 7分00秒
深夜 10分00秒 10分00秒
旅客案内表示装置

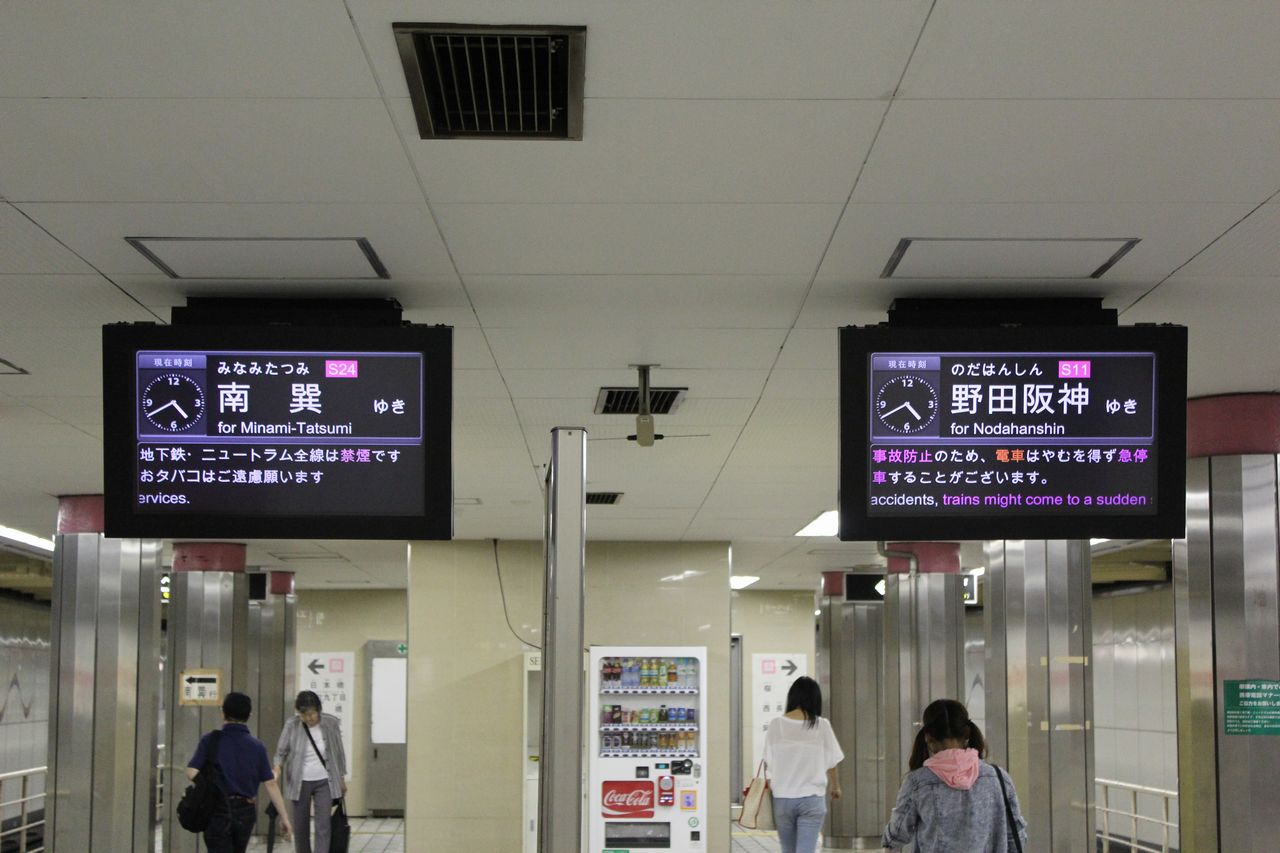

行先表示装置 <拡大可> 現在の旅客案内表示装置はLCD式で、基本は日本語・英語の2か国語で、一部は日本語・英語・中国語・韓国語の4か国語に対応している。2005(平成17)年より順次更新が進められ、大阪市営地下鉄で初めてLCD旅客案内表示装置が設置された。

行灯式→LCD式更新日
駅 名 日 付
野田阪神 2005.01.09
玉 川 2005.01.12
阿 波 座 2005.01.14
西 長 堀
桜 川 2005.01.21
難 波
日 本 橋
谷町九丁目
鶴 橋
今 里
新 深 江
小 路
北 巽
南 巽
※空欄は不明。
行灯式 <拡大可>
行灯式
LCD式 <拡大可>
LCD式
可動式ホーム柵

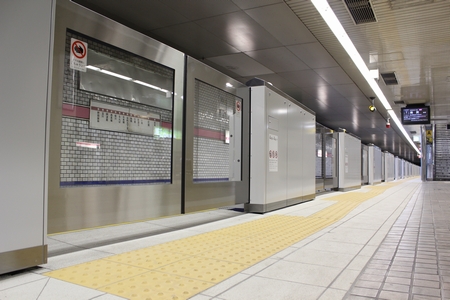

可動式ホーム柵 <拡大可> 2014(平成26)年2月13日、安全性の向上のため2014(平成26)年度中に千日前線全駅に可動式ホーム柵を設置することが発表され、2014(平成26)年12月に設置が完了した。なお野田阪神2番線には設置されていない。

可動式ホーム柵
駅 名 日 付
野田阪神 2014.12.13
玉 川 2014.12.06
阿 波 座 2014.11.22
西 長 堀 2014.11.08
桜 川 2014.10.25
難 波 2014.10.11
日 本 橋 2014.09.20
谷町九丁目 2014.08.30
鶴 橋 2014.08.09
今 里 2014.07.19
新 深 江 2014.06.28
小 路 2014.06.07
北 巽 2014.05.10
南 巽 2014.04.26
その他

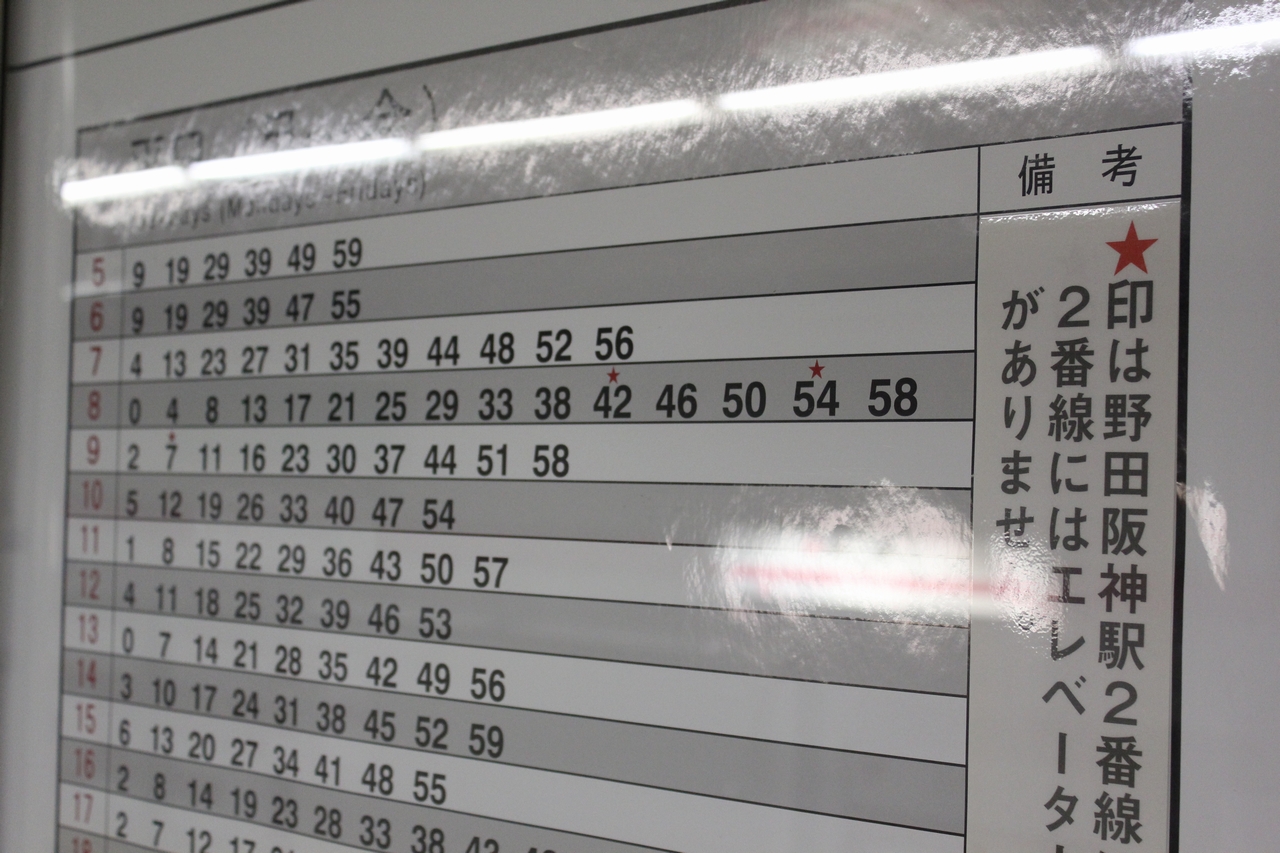

野田阪神2番線到着の列車
南巽駅の時刻表 <拡大可> 野田阪神駅は終着駅であるが相対式ホームとなっており、通常は1番線のみの使用となっている。しかし折返し回送になる列車に限り、1日数本2番線に到着する列車が存在する。野田阪神2番線にはエレベータが設置されていないため、旅客に2番線に到着することを知らせるため、時刻表に星印で、また車内放送でも案内されるため、容易に見分けがつく。

なにわ淀川花火臨

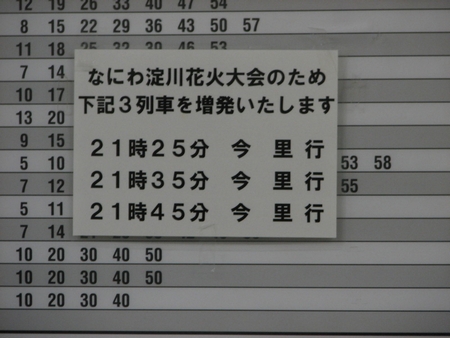

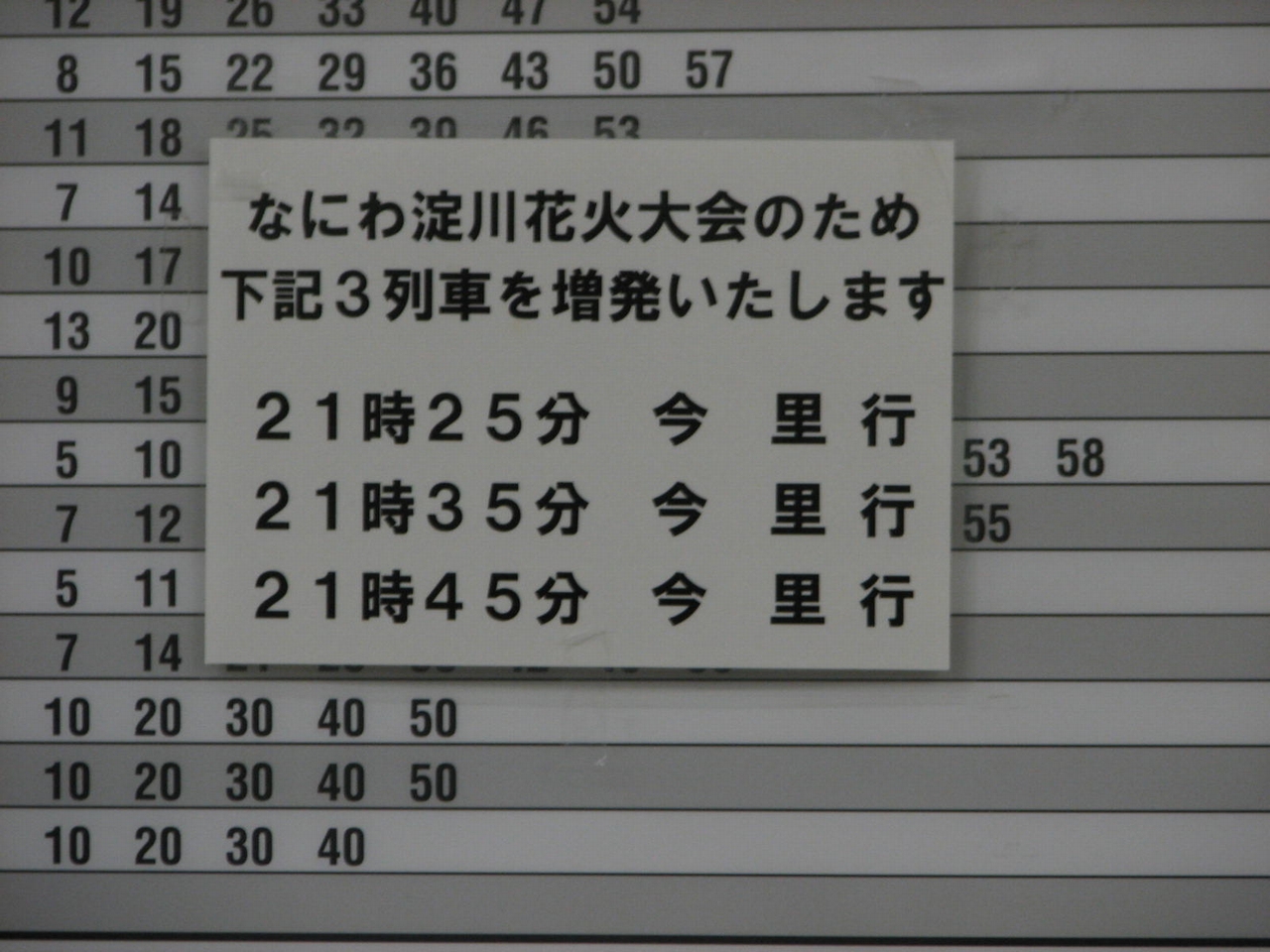

臨時列車運転の告知 <拡大可> 2006(平成18)年から、なにわ淀川花火開催に伴い臨時列車を運行している。2006(平成18)年と2007(平成19)年は、普段設定されていない今里行きが設定されたことから注目された。2008(平成20)年以降は南巽行きでの運転となっていたが、2015(平成27)年は今里行きが運転された。

臨時の今里行き <拡大可>
臨時の今里行き
方向幕 <拡大可>
方向幕
当時は今里行きに対応しておらず無表示 <拡大可>
当時は今里行きに対応しておらず無表示

定期列車の今里行き
今里行き <拡大可> 長年途中駅止まりの設定がなかった千日前線に、2013(平成25)年3月23日のダイヤ改正で「今里行き」設定され、千日前線の珍列車となっていた。しかしわずか1年5ヶ月後の2014(平成26)年8月30日のダイヤ改正で、南巽行きに変更され消滅した。
歴史

1948(昭和23)年06月18日 戦災復興院主催大阪市高速度鉄道協議会第2回総会で高速鉄道路線網改訂決定(5路線76.46km)
5号線の計画が初めて登場、神崎川〜平野間の18.13km
1948(昭和23)年08月18日 都市計画法による路線変更手続(高速鉄道網改訂に伴う)
1948(昭和23)年09月02日 神崎川〜平野間、建設の特許を申請
1952(昭和27)年12月08日 「大阪市交通事業基本計画」市会議決(5路線76.46km、5号線は神崎川〜平野間18.13km)
10か年計画策定、完成目標1975(昭和50)年(5号線は野田〜今里間8.24km)
1958(昭和33)年03月28日 都市交通審議会答申第3号「大阪市及びその周辺における都市交通に関する答申」
神崎川付近〜野田・難波・今里〜平野付近に至るものが1975(昭和50)年を目途に考慮するのが適当とされ、このうち野田付近〜今里付近に至る区間が主力を注ぎ第1次的に完成することが最も適切とされる
事業主体は明らかにされていないものとして、神崎川付近〜伊丹空港付近に至る区間が慎重な考慮を加える必要がある路線とされる
1958(昭和33)年09月15日 「大阪市交通事業基本計画」変更案市会議決(5路線76.93km、5号線は神崎川〜平野間18.13km)
1959(昭和34)年02月21日 都市計画法による路線決定(高速鉄道5路線76.93km)
1959(昭和34)年02月23日 神崎川〜平野間、建設の特許を取得
1963(昭和38)年03月19日 「大阪市交通事業基本計画」変更案市会議決(昭和38年基本計画:6路線115.16km、5号線は神崎川〜川辺間23.43km)
緊急整備5か年計画市会議決(5号線は片江〜谷町九丁目間の5.65km)
1963(昭和38)年03月29日 都市交通審議会答申第7号「大阪市およびその周辺における高速鉄道の整備増強に関する基本的計画について」
神崎川〜西平野間が1975(昭和50)年度までに新設すべき路線、このうち汐見橋〜今里間は緊急整備区間(1968(昭和43)年度までに新設すべき)とされる
1965(昭和40)年07月14日 谷町九丁目〜今里間、工事施工認可
1965(昭和40)年07月20日 谷町九丁目〜今里間、建設工事に着手
1965(昭和40)年08月03日 野田阪神〜桜川間、経由地変更による建設の特許を取得
1965(昭和40)年11月09日 野田阪神(南半分)〜桜川間、工事施工認可
1965(昭和40)年11月17日 野田阪神(南半分)〜桜川間、建設工事に着手
1965(昭和40)年12月25日 今里〜新深江間、工事施工認可
1965(昭和40)年12月28日 今里〜新深江間、建設工事に着手
1966(昭和41)年03月29日 「大阪市交通事業基本計画」変更案市会議決(6路線114.16km、5号線は神崎川〜川辺間23.43km)
改訂緊急整備5か年計画市会議決(5号線は野田〜新深江間の9.54km)
1966(昭和41)年12月28日 「大阪市交通事業の設置等に関する条例」制定(6路線114.16km、5号線は神崎川〜川辺間23.43km)
1967(昭和42)年05月26日 桜川〜谷町九丁目間、工事施工認可
1967(昭和42)年06月20日 桜川〜谷町九丁目間、建設工事に着手
1967(昭和42)年12月16日 野田阪神(北半分)、工事施工認可
1968(昭和43)年01月08日 野田阪神(北半分)、建設工事に着手
1968(昭和43)年09月07日 東成区大今里本町の今里大橋下建設現場で浸水事故発生
1969(昭和44)年01月09日 「大阪市交通事業の設置等に関する条例」改正(6路線108.45km、5号線は神崎川〜川辺間23.43km)
1969(昭和44)年04月16日 野田阪神〜桜川間開業、2両編成運転
車内信号方式を採用
1969(昭和44)年07月25日 谷町九丁目〜今里間開業、2両編成運転
今里検車区開設
1969(昭和44)年09月10日 今里〜新深江間開業
1969(昭和44)年10月--日 車上式ATO試験運転開始(1970(昭和45)年9月--日まで)
1969(昭和44)年12月06日 愛称が千日前線に決定
1970(昭和45)年03月11日 桜川〜谷町九丁目間開業、4両編成運転開始
野田阪神駅北半分の使用開始
1971(昭和46)年11月22日 今里〜新深江間下り線で地上式ATO試験運転実施(1974(昭和49)年7月--日まで)
1971(昭和46)年12月08日 都市交通審議会答申第13号「大阪圏における高速鉄道を中心とする交通網の整備増強に関する基本的計画について」
新深江〜巽大地〜弥刀〜河内山本付近間が1985(昭和60)年までに新設すべき路線とされる、このうち新深江〜巽大地間は新設すべき路線のうち緊急に実施すべき区間とされる
1976(昭和51)年04月16日 車内放送自動化開始
1976(昭和51)年07月29日 新深江〜南巽間、工事施工認可
1976(昭和51)年08月25日 新深江〜南巽間、建設工事に着手
1977(昭和52)年04月01日 「大阪市交通事業の設置等に関する条例」改正、(6路線108.0km・中量軌道7km、5号線は野田阪神〜南巽間)
1981(昭和56)年12月02日 新深江〜南巽間開業
1982(昭和57)年02月--日 大阪府市合同鉄道網整備調査委員会「大阪を中心とする鉄道網整備構想について」
南巽〜楽音寺方面間が構想される
1985(昭和60)年11月21日 「大阪市交通事業の設置等に関する条例」改正、(8路線120.9km、中量軌道7km、5号線は野田阪神〜南巽間)
1989(平成元)年05月31日 運輸政策審議会答申第10号「大阪圏における地下鉄を中心とする交通網に関する基本計画について」
南巽〜弥刀方面間が今後路線整備について検討すべき方向とされる
1989(平成元)年11月09日 「大阪市交通事業の設置等に関する条例」改正、(9路線150km、中量軌道7km、5号線は野田阪神〜弥刀方面間)
1994(平成06)年12月31日 千日前線で大晦日終夜運転実施開始
1995(平成07)年06月--日 全列車25系車両に統一
2000(平成12)年--月--日 今里検車区を今里車庫へ改称
2002(平成14)年09月30日 「大阪市交通事業の設置等に関する条例」改正、(9路線150km、中量軌道7km、5号線は野田阪神〜弥刀方面間)
2004(平成16)年10月08日 近畿地方交通審議会答申第8号「近畿圏における望ましい交通のあり方について」
南巽〜弥刀方面間が検討対象となるも、中長期的に望まれるネットワークを構成する路線に盛り込まれず
2011(平成23)年--月--日 今里車庫廃止
2014(平成26)年03月23日 指令所を千日前線運転指令所から輸送指令所へ移転、接近放送を更新
2014(平成26)年04月26日 可動式ホーム柵設置開始
2014(平成26)年12月13日 可動式ホーム柵設置完了
2014(平成26)年12月21日 ワンマン運転の試行開始
2015(平成27)年01月13日 ワンマン運転へ完全移行
2015(平成27)年03月22日 乗務所を阿波座から今里に移転
2018(平成30)年04月01日 大阪市交通局民営化、大阪市高速鉄道株式会社の路線となる

著作権
